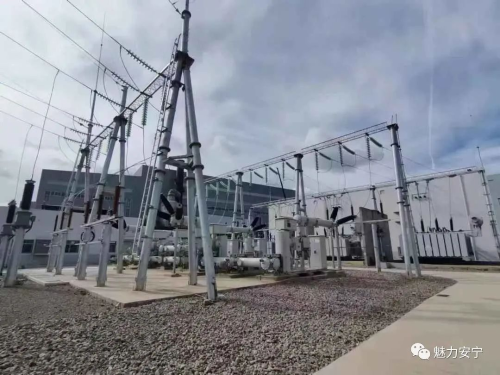

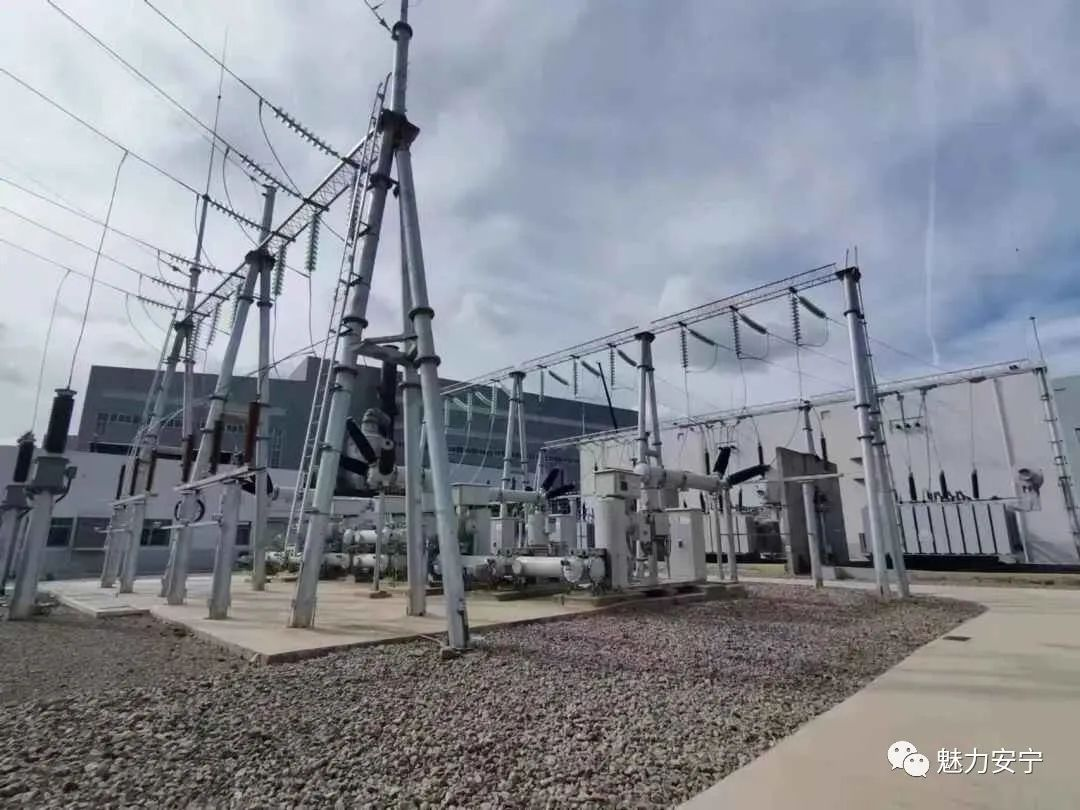

3月26日,云南裕能新能源电池材料有限公司,年产24万吨磷酸铁和16万吨磷酸铁锂生产线项目(以下简称“云南裕能项目”),第二条年产8万吨磷酸铁锂车间生产线成功送电。云南裕能项目一期24万吨磷酸铁和8万吨磷酸铁锂生产线已于2022年6月投产,随着项目产能的全面提升,第二个年产8万吨磷酸铁锂车间即将完工投运,急需新增用电负荷2.5万千瓦,但电力保障存在困难。面对这一问题,安宁产业园区坚持“志不求易、事不避难”的服务理念,靠前主导、大胆探索,全力解决难题。做好“联”的文章, 积极争取上级支持并在市委、市政府的统筹协调下,主动邀请上级部门领导和专家到园区调研指导,及时掌握项目进展情况;积极协调昆明供电局等相关部门,多次召开专题会,大力推进电力工程建设。探索“优”的方案,破解用电保障难题,组织设计单位及各级供电部门反复研索供电方案,不断优化设计,最终提出就近T接110千伏权峰线的供电方案。该方案将原本1年的计划工期缩短为2个月,大幅优化投资,充分利用现状电力通道及电站资源,避免新建28公里电力线路,有效优化政府投资约8000万元。强化“实”的作风 践行“1%工作法”,深入践行1%工作法,按照“交叉作业、平行推进、对口争取”的原则,在项目推进过程中不断疏通“堵点”、打破“难点”、解决“痛点”,以务实举措和担当精神,围绕企业所想、所需,把“政府围着企业转,企业有事马上办”真正落到实处,努力为企业解难题、办实事,最终将“不可能”变成了现实。云南裕能项目第二条年产8万吨磷酸铁锂车间生产线的顺利投电,进一步让企业生产“用电无忧”,正式生产后每年可再贡献产值100亿元以上。
