2025年8月5日云南裕能二期项目主变40兆瓦增容工程顺利投产,助力企业增容扩产,厚植企业发展沃土,推动县域经济高质量发展。
2024年9月云南裕能二期项目顺利投产,随着产能的提升,原220千伏外部供电方案已审批的80兆瓦用电负荷不满足生产需要,需新增40兆瓦用电负荷,但因上级电源点500千伏草铺变负荷紧张,导致增容工作困难重重。
瞄着短板补,提前布局电网基础设施
为从根本上解决500千伏草铺变负荷紧张,无法满足云南裕能二期项目终期用电需求的供电瓶颈,安宁高新区主动对接争取云南省能源局、云南电网有限责任公司支持,成功推动500千伏草铺扩变扩建主变工程纳入国家“十四五”电力规划,并于2024年11月顺利取得云南省发展和改革委员会核准批复文件。同时,建立跨部门协同推进机制,联合昆明供电局、草铺街道,围绕林木采伐、土地占用等关键环节,细化10余项任务清单,明确责任分工和时间节点。通过倒排工期、挂图作战,于2025年5月高效完成林地报件工作,为实现2025年12月31日前建成投产的目标扫清障碍。
奔着问题去,打通审批建设关键堵点

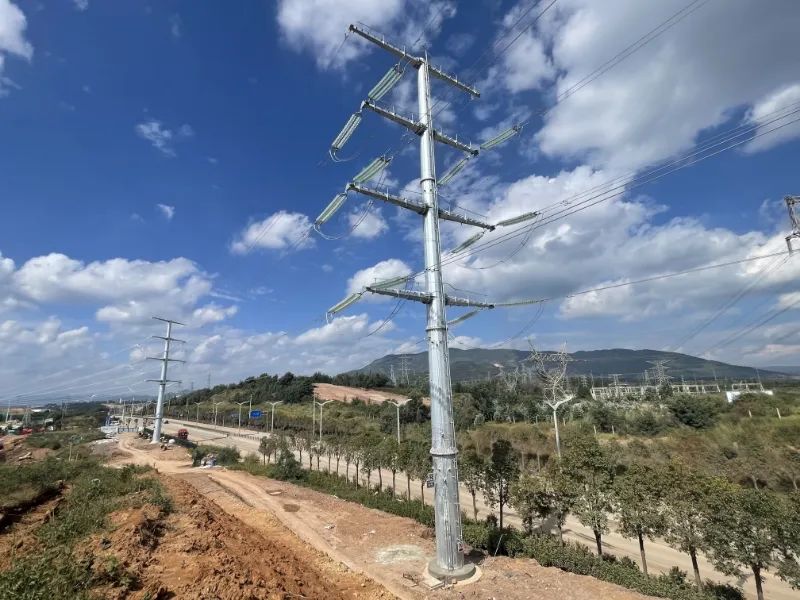

为将220千伏草裕线电源搭接点改接至500千伏草铺扩变,需新建云南裕能(二期)220千伏永久供电线路工程,并配合500千伏草铺扩变扩建主变工程同步投产,导致供电线路建设时间异常紧迫。
安宁高新区迅速响应,组建“党员先锋攻坚队”,实行“项目管家”服务模式,从议题上报、可研编制到部门对接、资料整理,全流程专人跟进、闭环管理,打破部门壁垒,建立“并联审批+容缺受理”机制,仅用20天便完成可研报告编制、系统录入等6项关键工作,于2025年6月27日顺利取得安宁市发展和改革局立项批复文件,成功将前期手续办理时间减少40天。
盯着难题干,园区企业手牵手破瓶颈
云南裕能(二期)220千伏永久供电线路工程及500千伏草铺扩变扩建主变工程短期内均难以建成,急需解决应急保供负荷问题。
安宁高新区创新电力要素保障服务机制,通过集成“店小二+电小二”推行“联席联办”一站式服务,组织昆明供电局反复研索,实现错峰用电,成功为云南裕能二期项目争取到40兆瓦用电负荷。同时,积极协调昆明供电局,配置专属客户经理,组织用户、设计和施工单位倒排工期,每日跟踪督促。最终,顺利实现云南裕能二期项目主变40兆瓦增容工程顺利投产。
未来,安宁高新区将继续坚持奔着问题去、盯着问题干,以更主动的姿态、更务实的举措为企业排忧解难,让企业在安宁高新区安心投资、放心发展、舒心经营。
