1-4月安宁市固定资产投资增速回落明显

发布时间:2023-05-19 16:00 浏览次数:74
字号:[ ]

  今年以来,安宁市委、市政府始终坚持大抓发展、大抓产业、大抓项目不动摇,始终把项目建设作为推动高质量发展的第一抓手,1-4月,全市固定资产投资完成总量位于昆明市前列,但由于重大项目储备不足、项目开工推进缓慢、同期基数较大等问题,全市固定资产投资增速回落,同比下降10.6%,形势严峻,呈下行趋势明显。

  一、总体情况

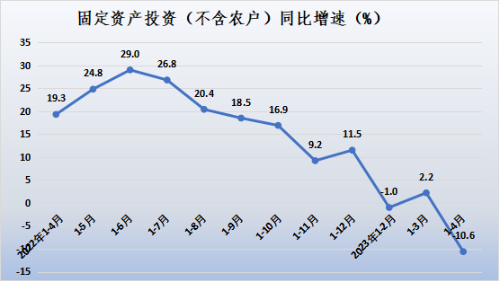

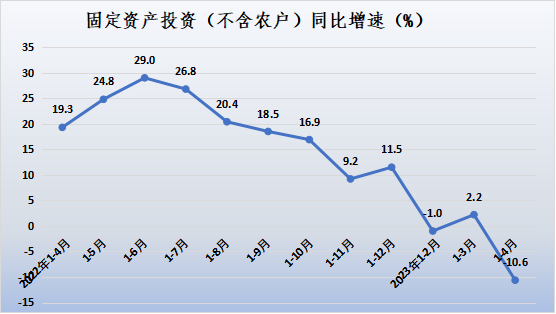

  1-4月,全市固定资产投资(不含农户)同比下降10.6%,较1-3月(2.2%)回落12.8个百分点,增速大幅回落且由正转负,是自2019年2月以来第5次负增长,如果无新增量支撑,全市固定资产投资负增长态势将持续。


  1-4月,全市固定资产投资增速低于全国(4.7%)15.3个百分点,低于全省(0.1%) 10.7个百分点,高于昆明市(-15.3%)4.7个百分点,增速排名位于昆明市19个县、区、开发区第12位,排名前三位的县、区、开发区是禄劝彝族苗族自治县(58.6%)、高新区(48.0%)、寻甸回族彝族自治县(31.8%),分别高于安宁市69.2、58.6、42.4个百分点。

  二、运行特点

  (一)第三产业投资影响全市投资下降明显

  1-4月,全市第一产业投资同比下降55.9%,占全市投资比重为0.4%,影响全市投资下降0.4个百分点;第二产业投资同比增长30.2%,占全市投资比重为59.1%,拉动全市投资增长12.2个百分点;第三产业投资同比下降38.3 %,占全市投资比重为40.5%,影响全市投资下降22.4个百分点。

  (二)产业投资保持快速增长

  1-4月,全市产业投资同比增长24.6%,占全市投资比重为62.5%,拉动全市投资增长11.0个百分点。其中,工业投资同比增长30.2%,占全市产业投资比重高达94.4%,占全市投资比重为59.1%,拉动全市投资增长12.2 个百分点,拉动作用明显;全市在库工业投资项目58个,占全市在库项目比重为28.2%,其中云南杉杉新材料有限公司年产30万吨锂离子电池负极材料一体化基地、云南铜业股份有限公司西南铜业分公司搬迁项目、云南裕能新能源电池材料有限公司年产24万吨硫酸铁和16万吨磷酸铁锂生产线、云南友天新能源科技有限公司50万t/a磷酸铁锂、云南云聚能新材料有限公司20万吨/年磷酸铁电池新材料前驱体项目起到重要支撑作用,5个项目完成投资占全市工业投资比重为59.2%。

  (三)房地产开发投资持续低迷

  1-4月,全市房地产开发投资同比下降55.0%,房地产开发投资占全市投资比重为19.4%,影响全市投资下降21.2个百分点;商品房销售面积同比增长13.0%。今年以来,虽然商品房销售回暖,但房地产开发投资依旧低迷;由于资金等问题,在建房地产开发项目建设进度缓慢,企业拿地积极性不高,新开工房地产开发项目较少。

  (四)民间投资呈负增长

  1-4月,全市民间投资同比下降18.6%,占全市投资比重为50.8%,影响全市投资下降10.4个百分点。房地产开发投资持续低迷在很大程度上“拖累”全市民间投资增速。民间投资作为全市投资的重要组成部分,发挥着至关重要的作用,由于市场预期不足、资金筹措不足等因素导致民间投资意愿较弱,不敢投、无力投等问题突出。

  (五)基础设施投资呈负增长

  1-4月,全市基础设施投资(不含电力、热力、燃气及水生产和供应业)同比下降16.5%,占全市投资比重为11.8%,影响全市投资下降2.1个百分点,主要受交通投资影响,交通投资同比下降32.0%,占全市投资比重为5.0%,影响全市投资下降2.1个百分点。自2022年5月以来,全市交通投资持续负增长,主要原因为无重大交通投资项目新增入库,太平新城南片区四横五纵路网项目处于停缓建状态。

  三、问题分析

  (一)从项目入库来看

  1-4月,全市新增入库项目仅有26个,较去年同期减少15个,同比下降36.6%,其中,计划总投资超亿元项目仅有7个,同比下降41.7%;计划总投资超30亿元项目仅有云南友天新能源科技有限公司50万t/a磷酸铁锂、云南铜业股份有限公司西南铜业分公司搬迁2个项目,新增入库项目数量减少明显。

  (二)从项目进度来看

  1-4月,34个在库项目有剩余投资,但完成投资为0,其中太平新城南片区四横五纵路网项目、磷石膏综合利用工程、昆明温泉康复医院、安宁科创中心工程、华熙云中阆苑住宅小区、昆海玫瑰园昆海湖二期等项目处于停缓建状态;在起支撑作用项目中,武钢集团昆明钢铁股份有限公司推进供给侧结构性改革实施环保搬迁转型升级项目建设已接近尾声,安宁工业园区150万㎡建筑铝合金模板生产基地建设项目、云南煤业能源股份有限公司200万吨/年焦化环保搬迁转型升级工程、云南裕能新能源电池材料有限公司年产24万吨磷酸铁和16万吨磷酸铁锂生产线3个项目虽然有剩余投资,但大部分为铺底流动资金,只有少量设备购置投资。

  (三)从项目储备来看

  根据行业主管部门上半年拟入库项目来看,项目数量少、投资小,且政府投资项目占多数,其中茗屿轩、温泉山谷八期2个房地产项目处于场地平整等前期工作,暂时达不到入库要求,储备项目难以支撑全市投资平稳增长。

  四、工作建议

  (一)抓实项目落地开工

  要做好项目储备工作,做好资金、土地、林地等要素保障工作,提高项目落地转化率,谋划储备一批年内可实现落地开工建设的重大项目,按期实现开工入统。

  (二)着力推进建设进度

  对在建重点项目,要倒排工期,确保项目能够对标年度计划完成投资并形成相应实物工作量;对其中进度较慢特别是烂尾或停工的部分项目要摸准问题原因、帮助协调解决。

  (三)激发民间投资活力

  要提高服务企业工作效能,持续提升营商便利度,落实政策激励,有效带动全社会投资,鼓励民间资本重点投入补短板领域项目。
